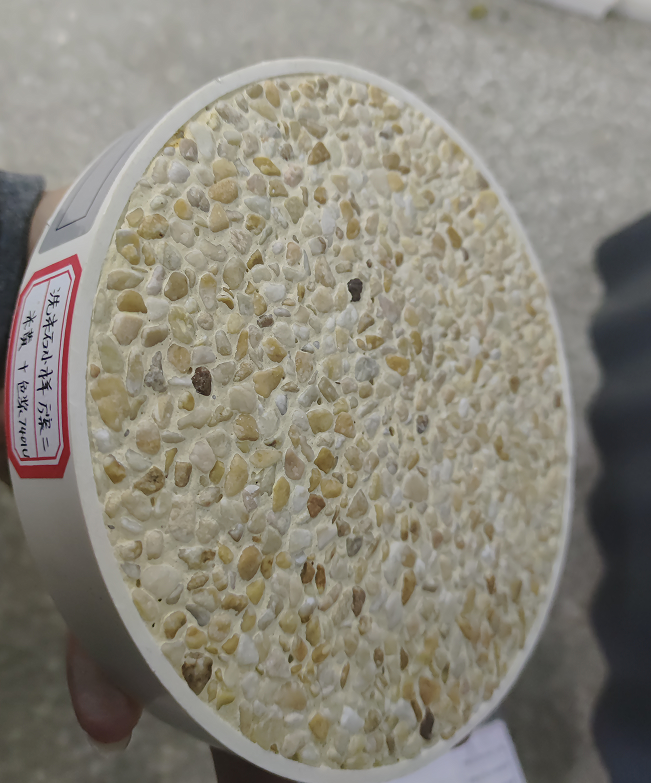

露骨料透水混凝土铺装
发布时间:2024-03-23     访问量:1119
  露骨料透水混凝土铺装系统是一种多孔、轻质、无细骨料混凝土,具有透水、透气、吸声降噪、抗洪涝灾害、缓解城市的“热岛效应”及质量轻等特点。接下来小编注意介绍的露骨料是中和两种工艺一个不透水工艺以及一个透水工艺综合而写的一种露骨料施工方法。

  露骨料透水混凝土铺装整体美观,具有良好的经济效益和生态环境效益,对于恢复不断遭受破坏的生态环境是一种创造性的装饰路面材料。可以实现半透水,不透水和透水三种形式铺装模式。

  施工流程:
  大面积施工方法一:
  基层整平——铺设垫层——铺设砂滤层——支设模板——预设膨胀缝——浇筑露骨料透水混凝土——铺设强固露骨料透水混凝土面层——覆膜养护——清洗----八方达表面密封保护处理。
  大面积施工方法二:
  基层整平--铺设垫层--铺设砂滤层--支设模板--预设膨胀缝--浇筑露骨料透水混凝土--铺设强固露骨料透水混凝土面层--海绵擦洗--清洗----八方达表面密封保护处理。
  严格核对标高,检验基础平整情况。对平整后的基础碾压密实,压实后环刀取样检验地基质量,要求密实系数不宜小于0.93。
  严格按照施工图要求铺设级配碎石或砂卵石垫层,用压路机分层碾压密实,压实系数按设计要求及相关规范要求进行
  在垫层上铺设30mm厚中、粗砂滤层找平,适量洒水并压路机或平板振捣器碾压振捣密实。
  按标高和图案设计要求支设模板,模板须保证强度要求和设计图案的线条要求,模板上边缘标高须与露骨料透水混凝土设计表面标高一致。周边物体遮挡保护,防止污染面层。
  5.预设膨胀缝
  在浇筑露骨料透水混凝土之前,如施工面与沥青路、路缘石建筑物边沿、检查井、花池等相接时,应先将道路两侧路缘石等内侧预设膨胀材料(在低于设计标高55mm处粘贴5mm厚50mm宽的泡沫条,其下用柔性材料隔断)。广场铺设时,可结合艺术设计图案留置膨胀缝。
  6.露骨料透水混凝土配制及浇筑
  ①严格按设计要求的强度配比、拌制露骨料透水混凝土,骨料、水泥、水、广州八方达透水混凝土增强剂和无机颜料的添加方式和顺序要严格按相关规范执行,外加剂及颜料应用电子称计量,搅拌时间控制在3min为宜。
  ②拌制面层露骨料透水混凝土时,应用天平称准确计量各种专用材料,在不同时间段添加不同量的掺和料,搅拌均匀。搅拌不同颜色砼的搅拌机不得混用。
  ③浇注素色露骨料透水混凝土,用砼摊铺机或平板振捣器振压密实。在不平整处进行材料找补,再次振压找平,对边角处着重振捣密实。
  ④面层露骨料透水混凝土(彩色或露骨料)应与基层砼同步浇筑,两层摊铺时间间隔不得超过2h,基层砼在间隔期内应覆膜保水。第一次浇筑完成后应与样块或样板段进行色彩对比,合格后方可继续施工。面层露骨料透水混凝土用摩擦振动整平机振压密实,孔隙较大部位用人工找平压实,确保工作面的平整度和强度。
  ⑤面层砼摊铺完成后方应进行覆膜结合浇水养护。养护最迟应从砼落地后30min时进行,至少7天。
  7.变形缝留置
  ①纵向缩缝可根据路面宽度平行路中心线设置,最大不宜超过6m;横向缩缝应根据路面厚度、宽度设置,且应横向贯穿路面,最大不宜超过6m一道。
  ②缩缝宽度可取3~8mm,深40mm,可在砼摊铺完成后切割处理,也可跳仓施工结合施工缝留置。缝内应填充抗压入性好,与砼粘结好的弹性材料。
  ③膨胀缝设置应按路面设计要求设置,并应贯通到底。缝宽20~25mm,缝内填充材料同缩缝;膨胀缝应预留,缝边宜做成半径10~15mm的圆角。
  ④圆形或曲线多色彩交错的广场,应沿不同色彩交界设置伸缩缝。
  8.面层铺设
  面层露骨料透水混凝土(彩色或露骨料)应与基层砼同步浇筑,两层摊铺时间间隔不得超过2h,基层砼在间隔期内应覆膜保水。

  第一次浇筑完成后应与样块段进行色彩对比,合格后方可继续施工。面层露骨料透水混凝土用摩擦振动整平机振压密实,孔隙较大部位用人工找平压实,确保工作面的平整度和强度。

  9.表面露骨料预处理
  当面层为露骨料露骨料透水混凝土时,应在摊铺结束后半小时内采用表面处理剂做表面露骨料预处理,随即覆膜养护。预处理后6-8小时(根据养护温度和湿度等因素确定)做表面加工,实现露骨料效果,然后继续覆膜养护。
  10.覆膜、养护
  覆膜、养护。面层砼摊铺完成后方应进行覆膜结合浇水养护。养护最迟应从砼落地后30min时进行,至少7d。
  11.清洗密封
  清洗密封。对于彩色露骨料透水混凝土,应进行密封处理。面层砼养护7天后用清水清洗干净,待表面彻底干燥后,将双丙聚氨酯密封剂均匀喷涂于表面,保护工作面,静置12h后方可开放交通(时间长短可根据现场气温、通风条件等适当调整)。


  露骨料透水混凝土的日常清洗与维护。针对彩色砼透水地坪的特点与功能,为了更好的使该产品在完工后的使用过程中长期发挥其透水的重要功能,在维护方面针对不同地区特点使用不同方法。
